Överföringsledning Kristevik-Sundsandsvik
Uddevalla Vatten AB har fått uppdraget av Uddevalla kommun att förse Holma, Åsen-Knarrnäs och Kristevik med kommunalt dricksvatten och spillvatten (avlopp) enligt Uddevalla kommuns VA-plan.
Vi är klara med ledningsdragning från Torp och ut till norra infarten för Kristevik samt omvandlingsområde Holma och Åsen-Knarrnäs.
Hur påverkar detta dig som fastighetsägare?
De fastighetsägare som är direkt påverkade av ledningsområdet är kontaktade. Information om var vi är och gör närmaste veckorna läggs ut veckovis på denna projektsida.
Tidplan
Projekteringen har pågått under våren 2024 till våren 2025. Utförandet av ledningsförläggningen påbörjades i början av juni och projektet i sin helhet beräknas att vara klart under våren-sommaren 2026.
På denna sida fyller vi successivt på med uppdateringar om arbetet.
Förstora bildenBild över området
Nyheter
Här fyller vi successivt på med nyheter och uppdateringar om arbetet:
2026-04-09 Sprängarbeten vecka 16
I samband med pågående VA-arbete kommer vi att utföra sprängarbeten i Kristevik, Uddevalla med start torsdag den 16 april klockan 07:00 till och med fredag den 17 april klockan 16:00.
Arbeten med sprängning kommer att ske vid olika tillfällen klockan 07:00-16:00, under dagtid på vardagar under denna arbetsperiod.
Tänk på våra försiktighetsåtgärder
Ungefär tre minuter innan sprängning kommer tre, korta signaler att höras till följt av en lång signal som vara i cirka 30 sekunder efter att sprängningen är över. Av säkerhetsskäl ber vi er att stanna inomhus när signalen hörs.
Förstora bildenKlicka på bilden för att förstora den.
SMS vid driftstörningar
Vi använder oss av ett sms-verktyg för att snabbt få ut information till dig, om det till exempel är en vattenläcka i ditt område. Du får ett sms direkt i din telefon, var du än befinner dig.
Vi skickar sms/röstmeddelande till dig som är folkbokförd på adressen som berörs och om du också har ett telefonnummer registrerat på samma adress.
Tidigare nyheter
2026-03-27 Projektuppdatering
Just nu så pågår ingen verksamhet, men vi planerar att starta upp inom kort. Vi har flyttat vår etablering till Kristevik 421.
2026-03-18 Projektuppdatering
Vägen som vi har blockerat i samband med arbetet är nu öppen igen.
2026-03-13 Arbeten under vecka 12
Vi fortsätter med arbeten i Kristevik och det kommer fortsatt att vara lite stökigt för er som bor på sträckan som vi arbetar med. I samband med VA-arbetet kommer infartsvägen att stängas av, parkera på anvisad plats. Gångtrafikanter hänvisas till gångväg förbi arbetet.
Infart avstängd från måndag 16 mars klockan 06.30
Under helgen kommer du att kunna köra in i området. Vi påminner om att måndag den 16 mars klockan 06.30 påbörjar vi grävning igen.
Om du behöver komma ut med din bil, måste du ha flyttat bilen så den står parkerad vid pumpstationen.

2026-03-06 Arbeten under vecka 11
Vi fortsätter med arbeten i Kristevik och det kommer fortsatt att vara lite stökigt för er som bor på sträckan som vi arbetar med. I samband med VA-arbetet kommer infartsvägen att stängas av, parkera på anvisad plats. Gångtrafikanter hänvisas till gångväg förbi arbetet.
Arbeten med spängning måndag-onsdag
I samband med pågående VA-arbete kommer vi att utföra sprängarbeten i Kristevik, Uddevalla med start måndag den 9 mars klockan 07:00 till och med onsdag den 11 mars klockan 16:00.
Arbeten med sprängning kommer att ske vid olika tillfällen klockan 07:00-16:00, under dagtid på vardagar under denna arbetsperiod.
Tänk på våra försiktighetsåtgärder
Ungefär tre minuter innan sprängning kommer tre, korta signaler att höras till följt av en lång signal som vara i cirka 30 sekunder efter att sprängningen är över. Av säkerhetsskäl ber vi er att stanna inomhus när signalen hörs.
Vi ber om överseende med de olägenheter arbetet kan medföra.
Infart avstängd från måndag 9 mars klockan 06.30
Under helgen kommer du att kunna köra in i området. Vi påminner om att måndag den 9 mars klockan 06.30 påbörjar vi grävning igen.
Om du behöver komma ut med din bil, måste du ha flyttat bilen så den står parkerad vid pumpstationen.
Förstora bildenKlicka på bilden för att förstora den.
2026-02-27 Arbeten under vecka 10
Under vecka 10 fortsätter vi med följande arbeten:
- Gångväg anläggs förbi arbetsområdet
- Parkering anläggs i närheten av pumpstationen
- Tillfälliga brevlådor anläggs i närheten av parkeringen
Vi fortsätter med arbeten i Kristevik och det kommer fortsatt att bli lite stökigt för er som bor på sträckan som vi arbetar med.
En påminnelse om att på måndag 2 mars klockan 06.30 så påbörjar vi grävning igen. Om man behöver komma ut med sin bil så måste man ha flyttat bilen innan denna tid.
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2026-02-20 Arbeten under vecka 9
Under vecka 8 fortsätter vi med följande arbeten:
- Gångväg ska anläggas
- Parkering anläggs i närheten av pumpstationen
I samband med VA-arbetet så kommer infartsvägen att stängas av.
Vi iordningställer parkeringar för boende då boende inte kommer att kunna komma in till sina fastigheter under tiden arbetet pågår.
Parkera på anvisad plats.
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2026-02-13 Arbeten under vecka 8
Under vecka 8 fortsätter vi med följande arbeten:
- Förberedande arbeten med parkeringar
- Förberedande arbete med etableringsytan vid Once Wall
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2026-01-30 Arbeten under vecka 6
Under vecka 6 fortsätter vi med följande arbeten:
- Arbeten runt pumpstationen i Sundsandvik med L-stödmur och fyllning runt stationen
2026-01-29 Vattenavstängning, Sundsandvik, Uddevalla
Vi planerar arbete i Sundsandvik i Uddevalla och behöver stänga av vattnet till fastigheter i området torsdag den 29 januari mellan klockan 09:00-12:00. Om arbetet medger kommer vattnet att släppas på tidigare.
I samband med påsläpp kan missfärgat vatten förekomma, spola en stund med kallvattnet så försvinner det. Tvätt- och diskmaskin bör ej användas.
Vi ber om överseende med de olägenheter arbetet kan medföra.
Kontakt
Hör gärna av dig till vår växel i första hand, då våra medarbetare ofta är upptagna på platsen.
Växel
0522-63 88 00
Kontaktperson
Lars Olsson
Förstora bildenOmråde som berörs. Klicka på bilden för att förstora den.
2025-12-19 Arbeten under vecka 2
Under vecka 2 fortsätter vi med följande arbeten:
- VA-läggning
- Återställning av åkermark
- Justering av yta runt pumpstation
Vi som arbetar i projektet tar lite jul- och nyårsledigt och är tillbaka i arbete 7 januari.
God Jul och Gott nytt år önskar vi i projektet!
2025-12-12 Arbeten under vecka 51
Vi arbetar vidare i området och under kommande vecka fortsätter vi med följande arbeten:
- VA-läggning
- Asfaltering
Vi kommer att lägga asfalt under vecka 51 vid Sundsandvik och detta medför att det kan påverka restiden.
Infart avstängd
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
God Jul och Gott nytt år önskar vi i projektet.
2025-12-05 Arbeten under vecka 50
Vi arbetar vidare i området och under kommande vecka fortsätter vi med följande arbeten:
- VA-läggning
- Justering inför asfaltering
- Provtryckning av ledningar
Vi är klara med läggning av VA-ledningar i Sundsandvik och kommer att börja justera inför asfaltering under nästa vecka.
Räkna med lite längre körtider då våra maskiner kan påverka körtiden för er.
Infart avstängd
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
På fredagar och under helger är vägen i Sundsandvik öppen och farbar. Under våra arbetsdagar är vi tvungna att stänga av infarten för att kunna arbeta tryggt och säkert.
Arbetstider för arbeten i Sundsandvik
Måndag–onsdag 06:30–18:00
Torsdag 06:30–16:00
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-11-28 Arbeten under vecka 49
Vi arbetar vidare i området och under kommande vecka fortsätter vi med följande arbeten:
- Arbete med sump och ledningar runt pumpstation
- VA-läggning
- Återställning av väg
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
På fredagar och under helger är vägen i Sundsandvik öppen och farbar. Under våra arbetsdagar är vi tvungna att stänga av infarten för att kunna arbeta tryggt och säkert.
Arbetstider för arbeten i Sundsandvik
Måndag–onsdag 06:30–18:00
Torsdag 06:30–16:00
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-11-21 Arbeten under vecka 48-49
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Arbete med sump och ledningar runt pumpstation
- VA-läggning
- Återställning av väg
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
På fredagar och under helger är vägen i Sundsandvik öppen och farbar. Under våra arbetsdagar är vi tvungna att stänga av infarten för att kunna arbeta tryggt och säkert.
Arbetstider för arbeten i Sundsandvik
Måndag–onsdag 06:30–18:00
Torsdag 06:30–16:00
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-11-13 Arbeten under vecka 47-48
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Arbete med sump och ledningar runt pumpstation
- Arbeten med pumpstation
- VA-läggning
- Återställning av vägen
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
På fredagar och under helger är vägen i Sundsandvik öppen och farbar. Under våra arbetsdagar är vi tvungna att stänga av infarten för att kunna arbeta tryggt och säkert.
Arbetstider för arbeten i Sundsandvik
Måndag–onsdag 06:30–18:00
Torsdag 06:30–16:00
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-11-07 Arbeten under vecka 46-47
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Arbete med sump och ledningar runt pumpstation
- Arbeten med pumpstation
- VA-läggning
- Sprängningsarbete
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
2025-10-31 Arbeten under vecka 45-46
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Arbete med sump och ledningar runt pumpstation
- Arbeten med pumpstation
- VA-läggning
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
2025-10-24 Arbeten under vecka 44-45
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt av provgropar kommer utföras i området, räkna med längre restid
- Arbete med sump och ledningar runt pumpstation
- Utsättning av elkablar
- Arbeten med pumpstation
Under vecka 44-45 kommer vi att arbeta med sump och ledningar runt pumpstation. I samband med detta är infarten avstängd. Följ aktuell skyltning på plats.
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-10-16 Arbeten under vecka 43-44
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Återställning
- Arbete med sump och ledningar runt pumpstation
- Utsättning av elkablar
- Arbeten med pumpstation
Under vecka 43-44 kommer vi att arbeta med schakt av provgropar i området, vilket kan innebära begränsad framkomlighet och därmed längre restid.
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-10-10 Arbeten under vecka 42-43
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Återställning
- Arbete med sump och ledningar runt pumpstation
- Utsättning av elkablar
- Onsdag vecka 42 leverans av pumpsump
Under vecka 42 kommer vi arbeta med schakt av provgropar i området vilket kan innebära begränsad framkomlighet och därav längre restid.
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.

Bild 2. Område som berörs. Klicka på bilden för att förstora den.
2025-09-26 Arbeten under vecka 40-41
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Ihopkoppling av ledningar
- Schakt och läggning av VA-ledningar
- Återställning
- Hammarborrning
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.
2025-09-19 Arbeten under vecka 39-40
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Arbeten med hammarborrning
- Styrd borrning
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.
2025-09-15 Arbeten under vecka 38-39
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Arbeten med spontgrop och hammarborrning
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.
2025-09-05 Arbeten under vecka 37
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Arbeten med spontgrop
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.
2025-08-15 Arbeten vecka 35-36
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Svetsning av ledningar
- Spontning för pumpstation och hammarborrning
- Återställning
Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
2025-08-15 Arbeten vecka 34
Vi arbetar vidare i området och under vecka 34 fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Svetsning av ledningar
- Arbete med sänkbrunn
- Spontning för pumpstation och hammarborrning
Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
Förstora bildenBild 2. Område som berörs, klicka på bilden för att förstora.
2025-08-08 Arbeten vecka 33
Vi arbetar vidare i området och under vecka 33 fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Styrd borrning
- Bergsprängning pågår vid infarten (busshållplats Postvägen) under måndag den 11 augusti till onsdag den 13 augusti. Infart avstängd, följ aktuell skyltning på plats.
Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
Förstora bildenBild 2. Område som berörs, klicka på bilden för att förstora.
2025-08-06 Uppdatering vecka 32
Nu är vi tillbaka efter semester och under vecka 32 fortsätter vi med bergborrning. Södra infarten till Kristevik är avstängd fram till fredag den 8 augusti. Välj den norra infarten, följ aktuell vägvisning på plats.
Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
Uppdatering vecka 27
Vi arbetar vidare i området och under vecka 27 fortsätter vi med följande arbeten:
- Sprängningsarbete på östra sidan av väg 160. Följ aktuell vägvisning på plats.
- Svetsning av ledningar
- Styrd borrning
- Arbete med sänkbrunn i Sundsandvik

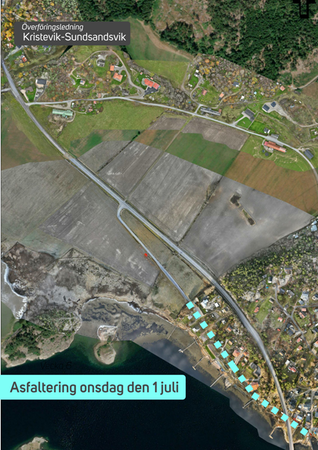

Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
Förstora bildenBild 2. Område som berörs, klicka på bilden för att förstora.
2025-06-10 Tidplan och kommande arbeten
Vi är klara med projekteringen för överföringsledningarna och den blåa linjen i kartbilden visar tänkt ledningsdragning. Nu har vi gått in i planering- och inköpsfasen och framöver kommer vi att informera veckovis.
Kommande arbeten
- Vi räknar med att starta med trädfällning, provisoriska arbetsytor och leverans av rör under vecka 23.
- Under vecka 27 påbörjar vi upp arbete med styrda borrningar under väg 160.
- Fram till vecka 28 kommer vi att täcka av och spränga berg.
Vi kommer även att svetsa rör på flera platser i området. - Eventuellt kommer vi även att starta upp arbeten med pumpstationen i Sundsandvik.
Projektet har sommarsemester under vecka 28-31. Måndag den 4 augusti är vi tillbaka som vanligt igen och då planerar vi att påbörja arbeten med styrd borrning samt övriga grävarbeten.
Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
Förstora bildenBild 2. Område som berörs, klicka på bilden för att förstora.
2025-06-24 Uppdatering
Vi arbetar vidare i området och under vecka 26 fortsätter vi med följande arbeten:
- Sprängningsarbete på västra och östra sidan av väg 160
- Svetsning av PE-rör
- Trädfällning
- Matjordsavtagning
- Arbete med sänkbrunn i Sundsandvik
2025-06-13 Uppdatering
Vi arbetar vidare i området och under vecka 25 fortsätter vi med följande arbeten:
- Sprängningsarbete på västra sidan av väg 160
- Svetsning av PE-rör
- Förberedelse av ytor för svetsarbeten
- Trädfällning
- Matjordsavtagning
- Start med produktion av sänkbrunn i Sundsandvik
2025-08-29 Arbeten vecka 36
Vi arbetar vidare i området och under vecka 36 fortsätter vi med följande arbeten:
- Sprängningsarbete
- Schakt och läggning av VA-ledningar
- Soptunnor flyttas
- Spontning för pumpstation och hammarborrning
Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
2025-10-03 Arbeten under vecka 41-42
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Ihopkoppling av ledningar
- Schakt och läggning av VA-ledningar
- Återställning
- Arbete med sump och ledningar runt pumpstation
Under vecka 41 kommer vi arbeta med schakt av provgropar i området vilket kan innebära begränsad framkomlighet och därav längre restid.
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.

Bild 2. Område som berörs. Klicka på bilden för att förstora den.
2024-12-13
Projektering pågår för fullt och vi planerar att starta upp produktionen till våren 2025.
Vi önskar er en god jul och ett gott nytt år!
2024-07-01
Projektering pågår och beräknas vara klar framåt vintern.
Utförandet är planerad att starta till våren 2025.
Kontakta oss
Västvatten
Projektledare
Görgen Johansson
0522-63 88 57
Varför pratar vi ibland om Uddevalla Vatten och ibland om Västvatten?
Uddevalla Vatten AB är delägare i driftbolaget Västvatten. Det är i Västvatten personalen finns och det dagliga arbetet sker.
Uddevalla Vatten AB äger VA-nätet och anläggningarna och beslutar om utbyggnader, upprustningar och VA-taxor i den Uddevalla kommun.







.png)
