Kristevik
Kommunfullmäktige i Uddevalla kommun har beslutat att vatten- och spillvattenledningar ska byggas ut i området Kristevik. Uddevalla vatten AB har som huvudman för Uddevalla kommun, fått i uppdrag att bygga ut denna anläggning. Detta innebär att fastigheter i området förbereds för anslutning till kommunalt vatten och avlopp (VA).
Beräknad byggstart för Kristevik omvandlingsområde är vinter 2025/2026 och projektet beräknas vara färdigställt under 2027. Angivna tider är preliminära.
Nyheter
Här fyller vi successivt på med nyheter och uppdateringar om arbetet:
2026-02-13 Projektuppdatering
Under vecka 8 fortsätter vi med följande arbeten:
- Förberedande arbeten med parkeringar
- Förberedande arbete med etableringsytan vid Once Wall
Förstora bildenKlicka på bilden om du vill förstora den.
Förstora bildenKlicka på bilden för att förstora den.
Projektuppdatering
Under 2025 har vi arbetat med projektering och fastighetsägarbesök inom projektet Kristevik omvandlingsområde.
Arbetet är nu tillfälligt pausat i väntan på handläggning av en laglighetsprövning enligt kommunallagen. Prövningen gäller beslutet om verksamhetsområde för vatten- och spillvatten och behandlas i Kammarrätten. Vi återkommer med mer information när Kammarrätten har prövat ärendet. Beräknad tid att få prövningstillstånd är
3–5 månader.
Arbetet med överföringsledningen mellan Kristevik och Sundsandvik fortsätter som planerat.
Detta har hänt
9 april 2025 Kommunfullmäktige i Uddevalla kommun beslutade att anta kommunalt verksamhetsområde för tjänsterna vatten- och spillvatten för området Kristevik.
6 maj 2025 Överklagan gällande laglighetsprövning enligt kommunallagen till Förvaltningsrätten.
21 oktober 2025 Förvaltningsrätten avslog ärendet.
4 november 2025 Förvaltningsrättens dom överklagades till Kammarrätten.
Kontakta oss gärna om du har frågor.
Publicerad: 20 november 2025
Tidigare nyheter
2025-11-13 Arbeten under vecka 47-48
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Arbete med sump och ledningar runt pumpstation
- Arbeten med pumpstation
- VA-läggning
- Återställning
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-11-07 Arbeten under vecka 46-47
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Arbete med sump och ledningar runt pumpstation
- Arbeten med pumpstation
- VA-läggning
- Sprängningsarbete
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
Förstora bildenKlicka på bilden för att förstora den.
2025-10-24 Arbeten under vecka 45-46
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Arbete med sump och ledningar runt pumpstation
- Arbeten med pumpstation
- VA-läggning
I samband med arbetet måste vi stänga av infarten till Sundsandvik i etapper. Följ orange vägvisning från Hälle torg för att komma in till Sundsansvik.
Förstora bildenKlicka på bilderna för att förstora dom.
2025-10-24 Arbeten under vecka 44-45
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt av provgropar kommer utföras i området, räkna med längre restid
- Arbete med sump och ledningar runt pumpstation
- Utsättning av elkablar
- Arbeten med pumpstation
Under vecka 44-45 kommer vi att arbeta med sump och ledningar runt pumpstation. I samband med detta är infarten avstängd. Följ aktuell skyltning på plats.
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-10-16 Arbeten under vecka 43-44
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Återställning
- Arbete med sump och ledningar runt pumpstation
- Utsättning av elkablar
- Arbeten med pumpstation
Under vecka 43-44 kommer vi arbeta med schakt av provgropar i området vilket kan innebära begränsad framkomlighet och därav längre restid.
Förstora bildenKlicka på bilden för att förstora den.
Förstora bildenKlicka på bilden för att förstora den.
2025-10-10 Arbeten under vecka 42-43
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Återställning
- Arbete med sump och ledningar runt pumpstation
- Utsättning av elkablar
- Onsdag vecka 42 leverans av pumpsump
Under vecka 42 kommer vi arbeta med schakt av provgropar i området vilket kan innebära begränsad framkomlighet och därav längre restid.
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.

Bild 2. Område som berörs. Klicka på bilden för att förstora den.
2025-09-26 Kabelutsättning vecka 40-41
Under vecka 40-41 kommer vi göra utsättning av befintliga ledningar i området.
Boka fastighetsägarmöte
Nu har vi börjat träffa flera av er ute på era fastigheter. För dig som inte har hunnit boka finns det nu flera nya lediga tider i september.
På fastighetsägarmöte träffar vi dig på plats, vid din fastighet, för genomgång av förbindelsepunktens placering och eventuell övrig diskussion. Här har du även möjlighet att ställa specifika frågor kopplat till kommande arbete som berör din fastighet.
Glöm inte att boka in ditt möte med oss!
Du kan själv boka en dag och tid som passar dig i vårt bokningssystem. Kontakta Camilla om du inte hittar ett tillfälle som passar så löser vi ett möte.
2025-09-26 Arbeten under vecka 40-41
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Ihopkoppling av ledningar
- Schakt och läggning av VA-ledningar
- Återställning
- Hammarborrning
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.
2025-09-16 Miljöprovtagning vecka 38
I slutet av vecka 38 kommer vi att göra provgropar för miljöprovtagning inför schakt i ledningssträckningarna.
Detta kommer innebära en viss väntetid för fordon som ska passera vid aktuellt arbetsområde i Kristevik

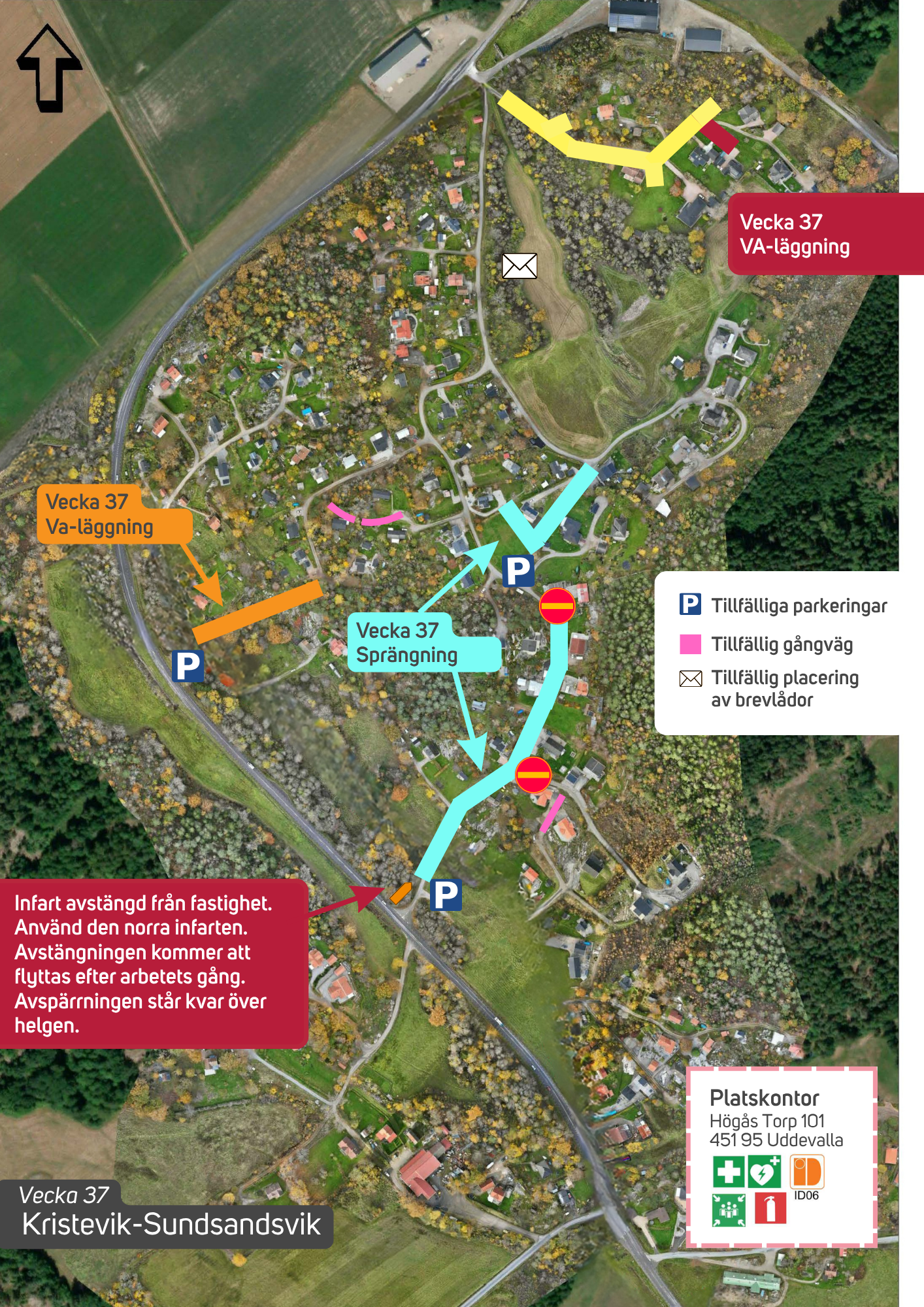

2025-09-15 Arbeten under vecka 38-39
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Arbeten med spontgrop och hammarborrning
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.
2025-09-05 Arbeten under vecka 37
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Arbeten med spontgrop
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.

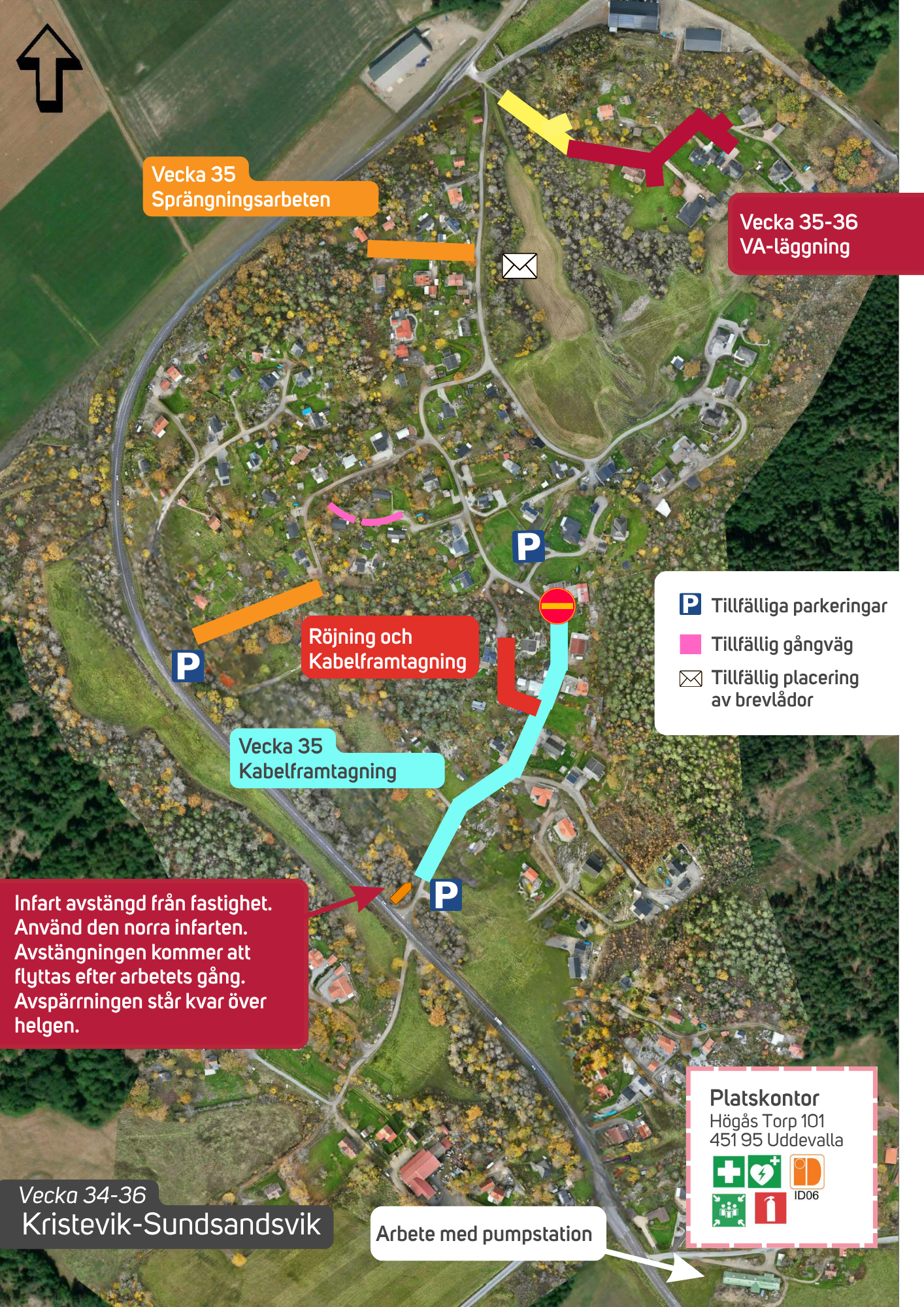

2025-08-15 Arbeten vecka 35-36

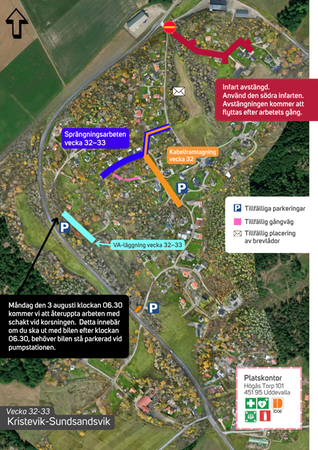

Vi arbetar vidare i området och under vecka 36 fortsätter vi med följande arbeten:
- Sprängningsarbete
- Schakt och läggning av VA-ledningar
- Soptunnor flyttas
- Spontning för pumpstation och hammarborrning

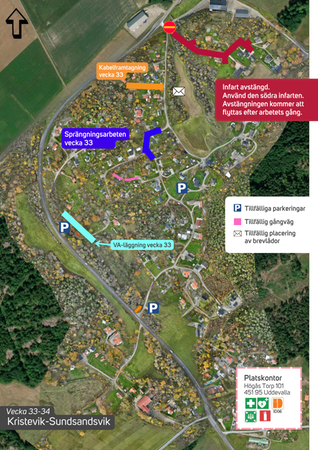

Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
2025-08-15 Arbeten vecka 35-36
Vi arbetar vidare i Kristevik och under kommande veckor fortsätter följande arbeten:
- Schakt och läggning av VA-ledningar
- Svetsning av ledningar
- Spontning för pumpstation och hammarborrning
- Återställning
Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.

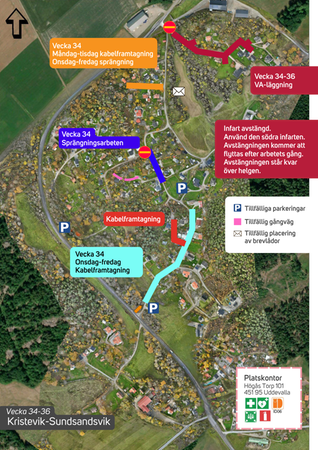

2025-08-15 Arbeten vecka 34
Under vecka 34 arbetar vi med överföringsledningen för Kristevik-Sundsandsvik och följande arbeten sker i området:
- Schakt och läggning av VA-ledningar
- Svetsning av ledningar
- Arbete med sänkbrunn
- Spontning för pumpstation och hammarborrning
Förstora bildenBild 1. Område som berörs, klicka på bilden för att förstora.
Förstora bildenBild 2. Område som berörs, klicka på bilden för att förstora.
2025-07-02 Vägavstängning, Gamla Postvägen i Kristevik
På grund av VA-arbete kommer vi att behöva stänga av vägen i höjd med södra infarten för Gamla Postvägen i Kristevik.
Arbetet planerar att påbörjas onsdagen den 2 juli klockan 9:00 och vägen kommer att vara helt avstängd för genomfart under tiden som arbetet pågår.
Vi kan i nuläget inte säga hur lång tid detta kommer att ta, men vi räknar med att arbetet ska vara klart och vägen öppnad igen 2 juli klockan 12:00
Vi ber om överseende med de olägenheter arbetet kan medföra.
Kontakt
Hör gärna av dig till vår växel i första hand, då våra medarbetare ofta är upptagna på platsen.
Växel
0522-63 88 00
Kontaktperson
Camilla Svensson
Förstora bildenOmråde som fått sms. Klicka på bilden för att förstora den.
2025-06-27 Uppdatering

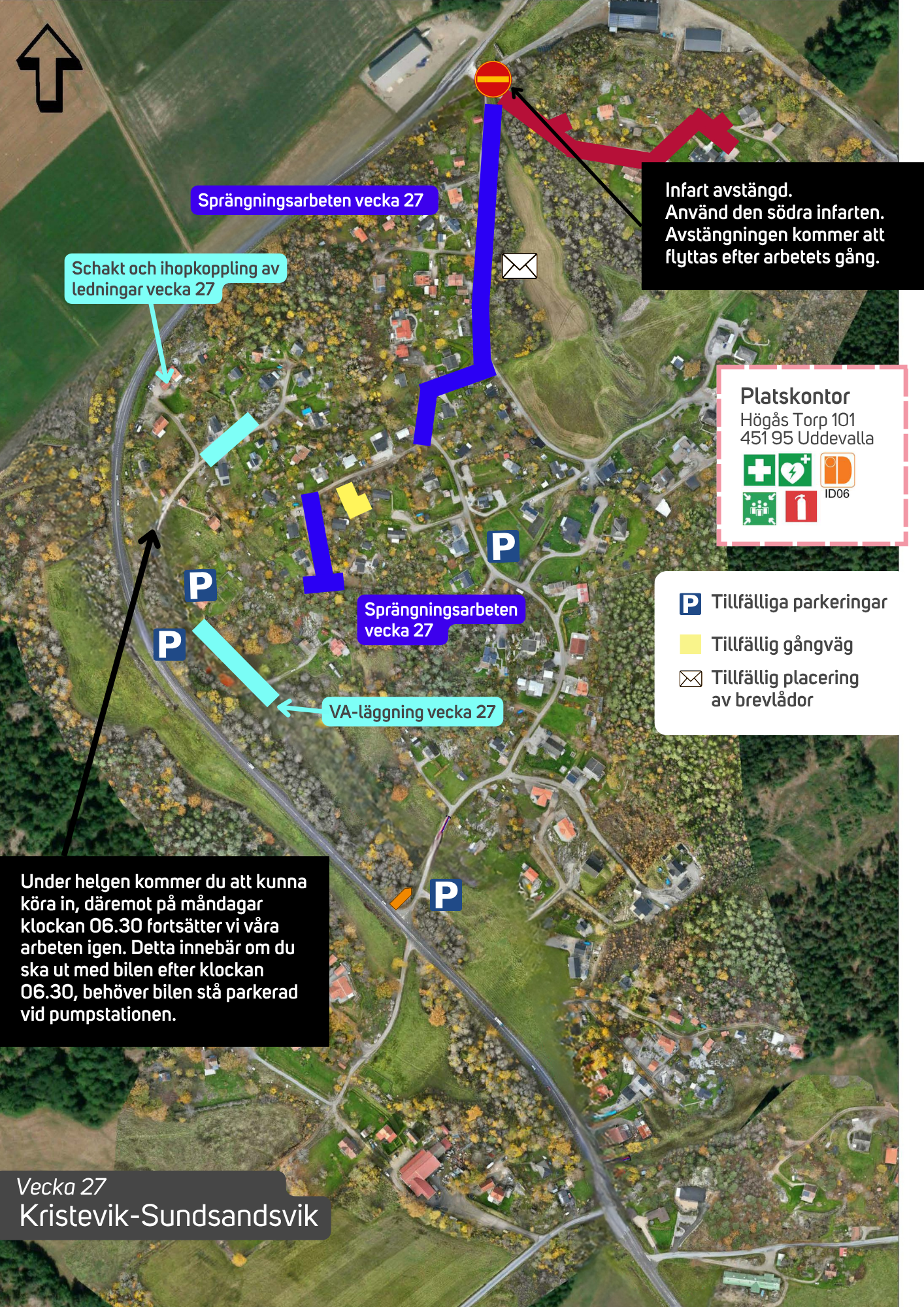

Under vecka 27 arbetar vi med överföringsledning Kristevik-Sundsandsvik med följande arbeten:

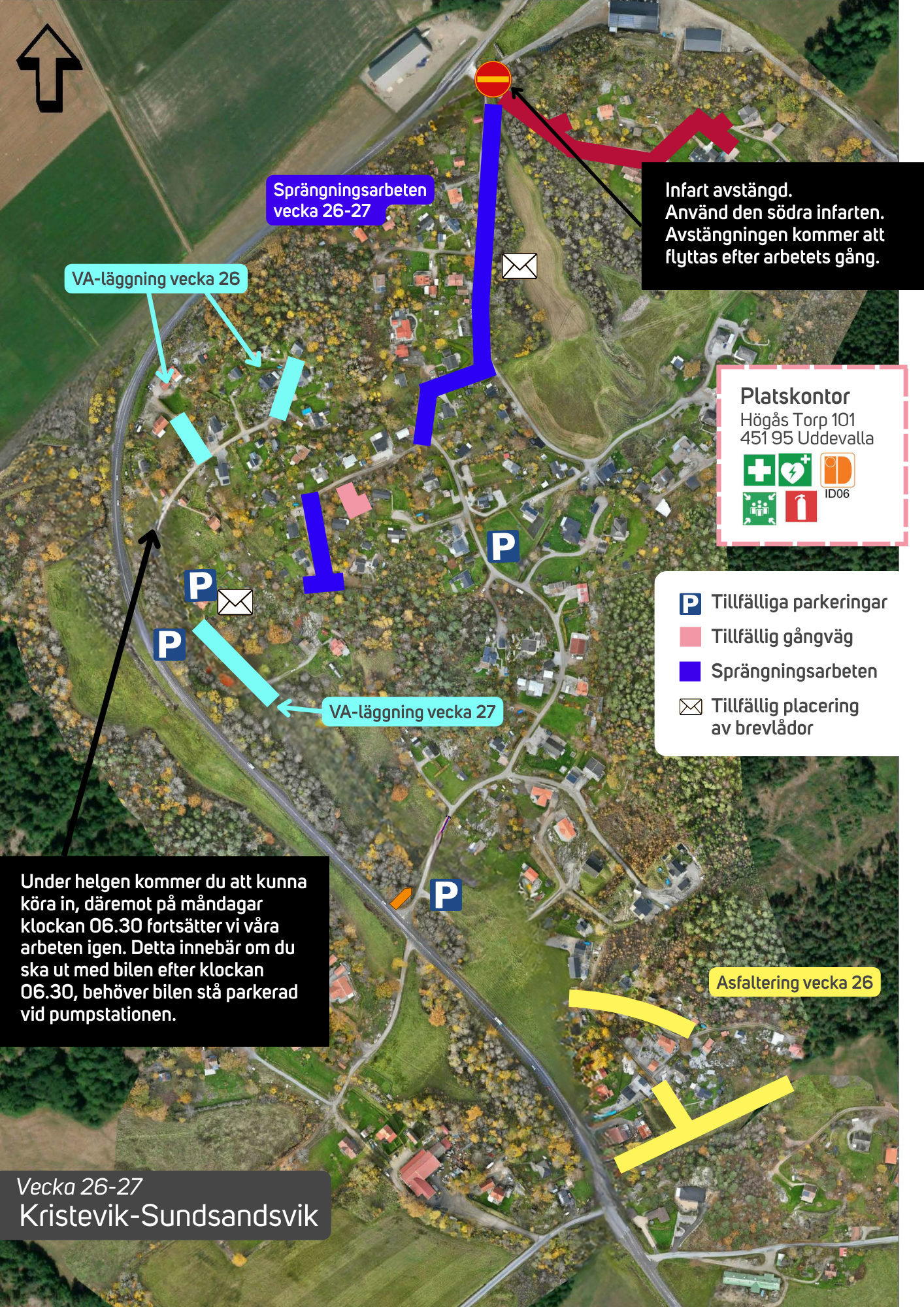

- Sprängningsarbete på östra sidan av väg 160. Följ aktuell vägvisning på plats.
- Svetsning av ledningar
- Styrd borrning

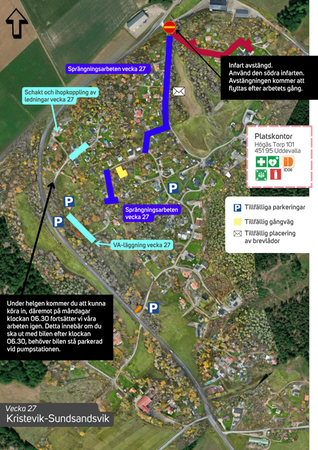

Förstora bildenOmråde som berörs. Klicka på bilden för att förstora den.
Boka ett fastighetsägarmöte med oss!
Vi vill träffa dig som fastighetsägare på plats vid din fastighet för genomgång av förbindelsepunktens placering och eventuell övrig diskussion. Här har du även möjlighet att ställa specifika frågor kopplat till kommande VA-arbete som berör din fastighet.
Du kan själv boka en dag och tid som passar dig i vårt bokningssystem. Om du inte hittar ett tillfälle som passar kontaktar du Camilla så löser vi ett möte.
Fler tider kommer till hösten!
Förstora bildenKlicka på bilden för att förstora.
2025-05-14 Uppdatering
Vi fortsätter att arbeta med geotekniska fältundersökningar i området, från torsdag den 15 maj till och med onsdag den 21 maj.
Arbetet sker med borrvagn längs med vägarna, vilket innebär att den begränsade framkomligheten förflyttas under arbetets gång.
Detta gör vi för att samla in underlag för geotekniken, som avgör hur vi kommer schakta med maskiner i området. Med begreppet ”geoteknik” avser jord och bergs tekniska egenskaper och tillämpning i planering och byggande.
Vi ber om överseende med de olägenheter arbetet kan medföra.
Kommande information
Här på projektsidan, presenterar vi löpande information och här finns även våra kontaktuppgifter för direktkontakt.
Ange er mejladress för att prenumerera och få en notis varje gång vi uppdaterar projektsidan.
2025-05-02 Uppdatering
Berörda fastighetsägare har fått/kommer att få informationsbrev ut via mejl samt post.
Uddevalla kommun har beslutat att vatten- och spillvattenledningar ska byggas ut i ert område. Uddevalla vatten AB har som huvudman för Uddevalla kommun, fått i uppdrag att bygga ut denna anläggning. Detta innebär att er fastighet förbereds för anslutning till kommunalt vatten och avlopp (VA).
Projektet Lanestranden påbörjades redan 2023 och består av flera delprojekt. Vi har arbetat med ledningsdragning från Torp till Överby, Rotviksbro-Åsen samt anslutning av omvandlingsområdena Holma och Åsen-Knarrnäs. Arbetet med byggnation av överföringsledning mellan Åsen–Kristevik pågår. Byggstart för överföringsledning mellan Kristevik–Sundsandvik längs med väg 160 påbörjas sommaren 2025, för dessa arbeten finns frivilliga markupplåtelseavtal.
Tider och planer
Beräknad byggstart för Kristevik omvandlingsområde är vinter 2025/2026 och projektet beräknas vara färdigställt under 2027. Angivna tider är preliminära då det kan finnas tillståndspliktiga områden, som till exempel fornlämningar.
Nuläge
Projektering av vatten- och spillvattenledningar pågår och för tillfället arbetar vi med geotekniska fältundersökningar i området.
Platsbesök på er fastighet
Vi kommer kontakta er personligen för att boka en tid för enskilt platsbesök på er fastighet. Vid platsbesöket samråder vi om förbindelsepunktens läge, informerar och hanterar frågor som berör just er fastighet.
(Förbindelsepunkten är den punkt där fastighetens servisledningar ansluts till huvudmannens vatten- och spillvattenledningsnät. Normalt ligger förbindelsepunkten cirka 0,5 meter utanför fastighetsgränsen.)
Beslut om kommunalt verksamhetsområde
Kommunfullmäktige i Uddevalla kommun beslutade att anta kommunalt verksamhetsområde för tjänsterna vatten och spillvatten för området Kristevik på Kommunfullmäktige 2025-04-09. Kristevik är ett område utpekat som ett kategori 4-område i VA-utbyggnadsplanen, vilket innebär att det är utpekat som ett område i behov av kommunala vatten- och spillvattenledningar.
Under 2024 genomfördes närmare utredningar kring vilka tjänster som området har ett behov för. Vid en slutlig sammanvägning av framtagna utredningar beslutades tjänsterna vatten och spillvatten som ett behov. Dagvatten anses kunna hanteras på egen fastighet. Anslutningspunkt för vardera fastighet kommer hänvisas i samråd mellan berörda fastighetsägare och Västvatten.
Beslutet finns att läsa på Uddevalla kommuns hemsida, under kommunfullmäktiges kallelse och protokoll:
Ledningsrätt – sammanträde 8 maj
Uddevalla kommunala Lantmäterimyndighet har skickat ut en kallelse till sammanträde för ärendenummer O248531 Ledningsrätt för vatten och avlopp som berör Kristevik 1:18 med flera. Sammanträdet kommer att hållas 8 maj och ni som kan bli påverkade av ärendet är kallade. OBS! I lantmäteriförrättningen behandlas inte frågor om enskilda fastigheters anslutningar och anslutningskostnader. För denna typ av frågor hänvisas till direktkontakt med Västvatten.
Kommande information
På vår hemsida presenterar vi löpande information om projektet och här hittar ni även våra kontaktuppgifter för direktkontakt.
Ange er mejladress för att prenumerera och få en notis varje gång vi uppdaterar projektsidan.
Kostnader
För information om avgifter kan ni läsa mer på vår hemsida, ni kan även kontakta oss via mejl eller telefon.
Vecka 16-17
VA-arbete/ Begränsad framkomlighet, Kristevik, Uddevalla
Under vecka 16-17 fortsätter arbetet med geoteknik på flera platser i området runt Kristevik i Uddevalla.
Arbetet sker med borrvagn längs med vägarna, vilket innebär att den begränsade framkomligheten förflyttas under arbetets gång.
Detta gör vi för att samla in underlag för geotekniken, som avgör hur vi kommer schakta med maskiner i området. Med begreppet ”geoteknik” avser jord och bergs tekniska egenskaper och tillämpning i planering och byggande.
Vi ber om överseende med de olägenheter arbetet kan medföra.
Kontakt
Hör gärna av dig till vår växel i första hand, då våra medarbetare ofta är upptagna på platsen.
Växel
0522-63 88 00
Kontaktperson
Camilla Svensson
Förstora bildenOmråde som berörs. Klicka på bilden för att förstora.
Vecka 7-14 Begränsad framkomlighet, Kristevik, Uddevalla
Med start måndag den 10 februari kommer vi att fortsätta arbetet med geoteknik på flera platser i området runt Kristevik i Uddevalla.
Arbetet sker med borrvagn längs med vägarna, vilket innebär att den begränsade framkomligheten förflyttas under arbetets gång.
Detta gör vi för att samla in underlag för geotekniken, som avgör hur vi kommer schakta med maskiner i området. Med begreppet ”geoteknik” avser jord och bergs tekniska egenskaper och tillämpning i planering och byggande.
Arbetet med geotekniska undersökningar beräknas pågå till och med vecka 14.
Vi ber om överseende med de olägenheter arbetet kan medföra.
Kontakt
Hör gärna av dig till vår växel i första hand, då våra medarbetare ofta är upptagna på platsen.
Växel
0522-63 88 00
Kontaktperson
Camilla Svensson
Förstora bildenOmråde som fått sms. Klicka på bilden för att förstora.
2025-09-19 Arbeten under vecka 39-40
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Schakt och läggning av VA-ledningar
- Arbeten med hammarborrning
- Styrd borrning
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.
2025-10-03 Arbeten under vecka 41-42
Vi arbetar vidare i området och under kommande veckor fortsätter vi med följande arbeten:
- Ihopkoppling av ledningar
- Schakt och läggning av VA-ledningar
- Återställning
- Arbete med sump och ledningar runt pumpstation
Under vecka 41 kommer vi arbeta med schakt av provgropar i området vilket kan innebära begränsad framkomlighet och därav längre restid.
Förstora bildenBild 1. Område som berörs. Klicka på bilden för att förstora.
Projektering innan byggstart
Projektering av VA-ledningarna pågår. Här gör vi fältbesök, tillståndsansökningar och utreder lämplig ledningsdragning.
Vid projekteringen bestämmer man sig för en slutlig lösning och gör ritningar på detta.
När lämpliga ledningssträckningar är framtagna kommer vi att skicka ut en begäran om marktillträde för geotekniska undersökningar på de marker och vägar där ledningen preliminärt ska läggas.
Med begreppet ”geoteknik” menas jord och bergstekniska egenskaper och tillämpning i planering och byggande.
Informationsmöte
När VA-sträckorna är klara planeras ett informationsmöte där samtliga fastighetsägare kallas.
Enskilda platsbesök med projektledare och fastighetsägare
Före byggstart kommer vi genomföra enskilda platsbesök, där Västvattens projektledare kommer ut till er som fastighetsägare. Vi går igenom förbindelsepunktens läge och andra tekniska frågor. Här finns det även möjlighet för er att ställa frågor. När detta blir aktuellt kommer vi att skicka ut mer information om hur ni bokar platsbesök.
Entreprenad och grävarbete
Byggnation av ledningarna planeras ske hösten 2025 och pågå till hösten/vintern 2026.
Observera att tiden för byggstart är dock osäker ännu. Ledningsrättsarbetet, biotoputredningar, arkeologiutredningar är exempel på saker som påverkar tiden för byggstart.
2024-12-11
Begränsad framkomlighet, Kristevik/Gamla Postvägen, Uddevalla
Vi kommer att utföra geotekniska undersökningar på Kristevik/Gamla Postvägen i Uddevalla med start onsdag den 11 december.
Borrvagn kommer att användas och arbete sker längs med vägen, vilket innebär att den begränsade framkomligheten förflyttas under arbetets gång.
Arbetet med geotekniska undersökningar beräknas pågå till fredag den 13 december.
Vi ber om överseende med de olägenheter arbetet kan medföra.
Kontakt
Hör gärna av dig till vår växel i första hand, då våra medarbetare ofta är upptagna på platsen.
Växel
0522-63 88 00
Kontaktperson
Camilla Svensson
Förstora bildenOmråde som berörs. Klicka för att förstora.
2024-10-22 Uppdatering
Projektering innan byggstart
Projektering av VA-ledningarna pågår. Här gör vi fältbesök, tillståndsansökningar och utreder lämplig ledningsdragning.
Vid projekteringen bestämmer man sig för en slutlig lösning och gör ritningar på detta.
När lämpliga ledningssträckningar är framtagna kommer vi att skicka ut en begäran om marktillträde för geotekniska undersökningar på de marker och vägar där ledningen preliminärt ska läggas.
Med begreppet ”geoteknik” menas jord och bergstekniska egenskaper och tillämpning i planering och byggande.
Informationsmöte
När VA-sträckorna är klara planeras ett informationsmöte där samtliga fastighetsägare kallas.
Enskilda platsbesök med projektledare och fastighetsägare
Före byggstart kommer vi genomföra enskilda platsbesök, där Västvattens projektledare kommer ut till er som fastighetsägare. Vi går igenom förbindelsepunktens läge och andra tekniska frågor. Här finns det även möjlighet för er att ställa frågor. När detta blir aktuellt kommer vi att skicka ut mer information om hur ni bokar platsbesök.
Entreprenad och grävarbete
Byggnation av ledningarna planeras ske hösten 2025 och pågå till hösten/vintern 2026.
Observera att tiden för byggstart är dock osäker ännu. Ledningsrättsarbetet, biotoputredningar, arkeologiutredningar är exempel på saker som påverkar tiden för byggstart.
Varför pratar vi ibland om Uddevalla Vatten och ibland om Västvatten?
Uddevalla Vatten AB är delägare i driftbolaget Västvatten. Det är i Västvatten personalen finns och det dagliga arbetet sker.
Uddevalla Vatten AB äger VA-nätet och anläggningarna och beslutar om utbyggnader, upprustningar och VA-taxor i den egna kommunen.
Kontakta oss
Västvatten
Projektledare
Camilla Svensson
0522-63 88 58
Avgiftsberäknare
SMS vid driftstörningar
Vi använder oss av ett sms-verktyg för att snabbt få ut information till dig, om det till exempel är en vattenläcka i ditt område. Du får ett sms direkt i din telefon, var du än befinner dig.
Vi skickar sms/röstmeddelande till dig som är folkbokförd på adressen som berörs och om du också har ett telefonnummer registrerat på samma adress.
