Gröngatan

De anläggningar som idag finns för vatten och avlopp (VA) på Norra Gröngatan, Västra Gröngatan och Östra Gröngatan har Västvatten bedömt vara i behov av åtgärder. Samtliga ledningar på kommunal mark kommer att läggas om.

Vår entreprenör Skanska, kommer att etablera och påbörja arbetet under 2025. Etablering är den yta som entrepenören ställer upp bodar och containrar på.

Våra övriga samarbetspartners är Uddevalla Energi, Uddevalla kommun, Mexl, Afry och Mitta.

Prenumerera

Fyll gärna i din e-postadress för att få en notis när vi uppdaterar sidan.

Hantera prenumeration
Förstora bilden

Område som berörs. Klicka på bilden för att förstora.

Nyheter

Här fyller vi successivt på med nyheter och uppdateringar om arbetet:

2025-07-02 Uppdatering

Nu närmar vi oss sommarsemester i projektet. Fredagen den 4 juli går vi på semester och är tillbaka måndagen den 4 augusti. Vi återfyller alla våra schakter så att ni har möjlighet att köra hem era bilar.

Kommande arbeten vecka 32 Östra Gröngatan

Vi återupptar grävarbetet där vi slutar vecka 27 på sträcka J. Vi kommer bygga ut det temporära vattnet till resterande fastigheter på Östra Gröngatan.

När det är dags att starta i gång det temporära vattnet kommer ett kortare vattenavbrott ske. Mer information om detta kommer det närmar sig.

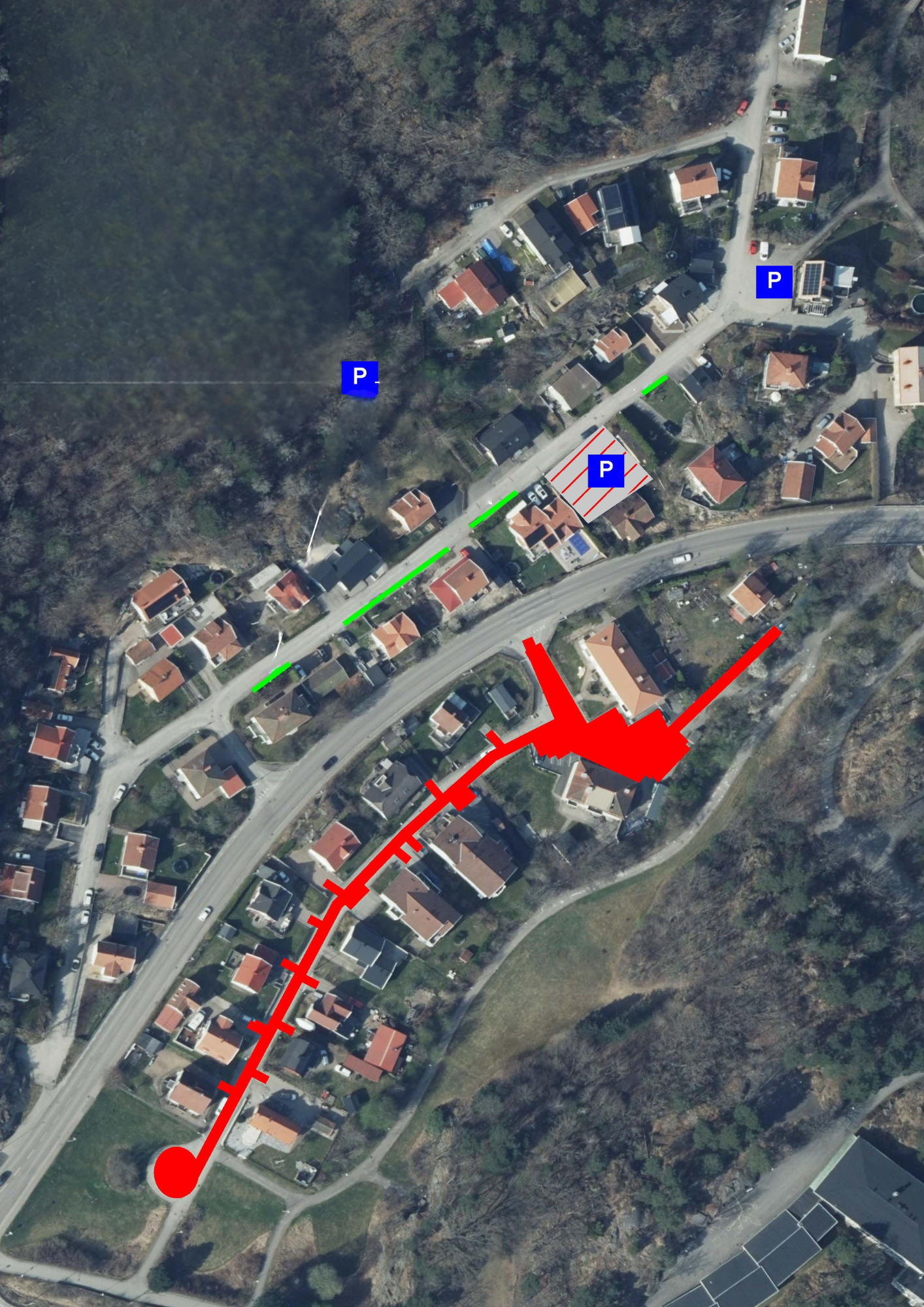

Vi kommer även hänvisa er till den temporära parkeringen vid vår etableringsyta längst in på Östra Gröngatan. Se bifogad bild.

Kommande arbeten vecka 32 Västra Gröngatan

Under vecka 32 planerar vi att utföra grävarbete på Västra Gröngatan. Vi ska utföra förberedande aktiviteter för att kunna lägga om VA-ledningarna. Mer information om detta kommer.

Förstora bilden

Klicka på bilden för att förstora den.

Vi arbetar just nu på sträcka A och vid etableringen för projektet på Östra Gröngatan i Uddevalla.

För att våra lastbilar och större arbetsfordon ska kunna passera, ber vi er att inte parkera längs med Östra Gröngatan under vardagar mellan klockan 07.00-16.00. Övrig tid och helger kan du parkera som vanligt. Följ aktuell skyltning på platsen.

Vid frågor kan du även prata med vår personal på plats.

Detta gäller från torsdag den 12 juni fram till fredag den 4 juli.

Förstora bilden

Område som berörs av VA-arbete. Klicka på bilden för att förstora.

Förstora bilden

Område som fått sms från oss. Klicka på bilden för att förstora.

SMS vid driftstörningar Everbridge

Vi använder oss av ett sms-verktyg för att snabbt få ut information till dig, om det till exempel är en vattenläcka i ditt område. Du får ett sms direkt i din telefon, var du än befinner dig.


Vi skickar sms/röstmeddelande till dig som är folkbokförd på adressen som berörs och om du också har ett telefonnummer registrerat på samma adress.

Tidigare nyheter

2025-06-16 Lägre tryck i vattenleveransen, Norra, Västra och Östra Gröngatan, Uddevalla

2025-06-18 Uppdatering klockan 11:05

Arbetet med den temporära vattenledningen är nu klart på Östra Gröngatan i Uddevalla och vattentrycket ska vara tillbaka som vanligt igen i området.

I samband med påsläpp kan missfärgat vatten förekomma, spola en stund så försvinner det. Tvätt- och diskmaskin bör ej användas om du har missfärgat vatten.

2025-06-16 Tidigare uppdatering

Vi arbetar just nu med en temporär vattenledning på Östra Gröngatan och i samband med detta kan fastigheter i området tillfälligt få lägre tryck. Vi arbetar så fort vi kan och vi beräknar att trycket ska vara tillbaka som vanligt igen under onsdagen den 18 juni.

I samband med påsläpp kan missfärgat vatten förekomma, spola en stund så försvinner det. Tvätt- och diskmaskin bör ej användas.

Vi ber om överseende med de olägenheter arbetet kan medföra.

Kontakt

Hör gärna av dig till vår växel i första hand, då våra medarbetare ofta är upptagna på platsen.

Växel

0522-63 88 00

Kontaktperson

Carolina Soto

Förstora bilden

Område som berörs. Klicka på bilden för att förstora.

2025-05-23 Uppdatering

Nu har det blivit dags för Västvatten och Skanska att starta projektet Gröngatan. Vi har haft informationsmöte där vi har informerat om hur jobbet kommer bedrivas och hur vi kommer att informera framöver.

Skanska arbetar måndag-torsdag klockan 06:30-16:00 och fredagar 06:30-13:00. Projektet kommer att ha semesterstängt under vecka 28–31.

Kommande arbeten vecka 22

Vi bygger ut vår etableringsyta vid vändzon på Östra Gröngatan. Skanska kommer även att påbörja arbetet med temporärt vatten för fastigheter på Östra Gröngatan. Detta innebär att arbetsledare Hampus Karlsson, kommer att ringa till dig som berörs för att kunna koppla in det temporära vattnet till din fastighet. Detta görs tillsammans med företaget Installationsgruppen.

Kommande arbeten vecka 23

Under vecka 23 planerar vi att bygga det temporära vattensystemet och kan innebära en kortare vattenavstängning. Mer information om vattenavstängning kommer längre fram. Vi skickar ut SMS och uppdaterar vår hemsida vid driftstörningar.

Kommande arbeten vecka 24

Vi påbörjar grävarbetet på Östra Gröngatan, sträcka J och rör oss mot sträcka K. Detta innebär att du som bor på sträcka J inte kan köra till din infart. Detta sker successivt ju längre in på gatan vi kommer. Hampus Karlsson kommer att kontakta dig när din fastighet berörs. (Se kartbild nedan).

Vi kommer att ha temporära parkeringar på ytan vid sträcka A.

Förstora bilden

Arbetsområde. Klicka på bilden för att förstora.


Kommande information

Vi kommer att hålla dig uppdaterad på denna projektsida.
Här kan du prenumerera och få notis till din mejl varje gång vi uppdaterar om arbetet.

Kontakta oss

Vi är medvetna om att vi kommer både synas och höras men hoppas ni blir nöjda med det uppdaterade VA-systemet och den uppdaterade gatumiljö som ert område får när projektet är klart.

Tveka inte på att höra av dig om du har frågor om projektet. Vi ser fram emot ett bra samarbete tillsammans med er i området.



2025-05-09 Fortsatt arbete med fältundersökning

Vi fortsätter fältundersökningar och gör en stabilitetsundersökning av markförhållanden i området inför kommande VA-arbete.

Företaget Afry kommer att utföra borrningar tillsammans med skyltansvarig från Skanska. Arbetet startar måndag den 12 maj och pågår fram till fredag den 16 maj.

Detta kan medföra begränsningar i framkomligheten men möjlighet att komma förbi finns. Skyltansvarig visar vid behov alternativ väg på plats då arbetet som ska utföras sker på olika ställen.

Förstora bilden

Arbetsområde. Klicka på bilden för att förstora.

2025-02-28 Uppdatering

På grund av sjukdom har vi behövt ändra planerna och detta innebär att arbetet med geoteknik flyttas och påbörjas under vecka 10 istället.

Företaget HAGEO Fältgeoteknik kommer att utföra borrningar tillsammans med skyltansvarig från Skanska.

Detta kan medföra begränsningar i framkomligheten men möjlighet att komma förbi finns. Skyltansvarig visar vid behov alternativ väg på plats då arbetet som ska utföras sker på olika ställen.

Vi utför fältundersökningen för att kunna göra en stabilitetsundersökning av markförhållanden i området inför kommande VA-arbete.

Kommande information

När vi närmar oss slutet av projekteringen kommer vi kalla samtliga fastighetsägare för ett informationsmöte som kommer att hållas under våren 2025.

Vi kommer att hålla dig uppdaterad via brev och denna projektsida.

2025-02-18 Kommande arbeten vecka 8–9

Onsdagen den 19 februari startar Skanska Teknik geotekniska undersökningar med borrvagn, som kommer att pågå cirka 1 vecka. Företaget HAGEO Fältgeoteknik kommer att utföra borrningar tillsammans med skyltansvarig från Skanska.

Detta kan medföra begränsningar i framkomligheten men det går att komma förbi. Skyltansvarig visar vid behov alternativ väg på plats då arbetet som ska utföras sker på olika ställen.

Vi utför fältundersökningen för att kunna göra en stabilitetsundersökning av markförhållanden i området inför kommande VA-arbete.

De fastighetsägare som berörs har fått/kommer att få informationen i brevlådan.

Kommande information

När vi närmar oss slutet av projekteringen kommer vi kalla samtliga fastighetsägare för ett informationsmöte som kommer att hållas under våren 2025.

Vi kommer att hålla dig uppdaterad via brev och denna projektsida.

2025-02-17

Förberedande arbete under våren 2025

Vid projektering bestämmer man sig för en slutlig lösning och gör ritningar på detta. Projekteringen av VA-ledningarna beräknas att starta inom kort. Det första som görs är att projektören på plats hittar lämpliga ledningssträckningar, markerar dessa och mäter in sträckan.

Därefter ska eventuellt geotekniska undersökningar utföras innan ritningar och tillhörande textunderlag tas fram. Med begreppet ”geoteknik” avser jord och bergs tekniska egenskaper och tillämpning i planering och byggande.

Prenumerera

Fyll gärna i din e-postadress för att få en notis när vi uppdaterar sidan.

Hantera prenumeration

Kontakta oss

Västvatten

Projektledare
Carolina Soto
0522-63 88 53

VA-tekniker
Sandra Zachrisson
0522-63 88 74

Skanska

Arbetsledare
Hampus Karlsson
072-383 11 54 ​
