Stenehedsvägen Etapp 2

Under hösten/vintern 2025 kommer NCC, på uppdrag av Västvatten, att lägga om nya vatten-, spill- och dagvattenledningar på Stenehedsvägen, Hällevadsholm.

Arbetet beräknas vara klart i december 2025 och asfalteringsarbeten kan komma att utföras under våren 2026.

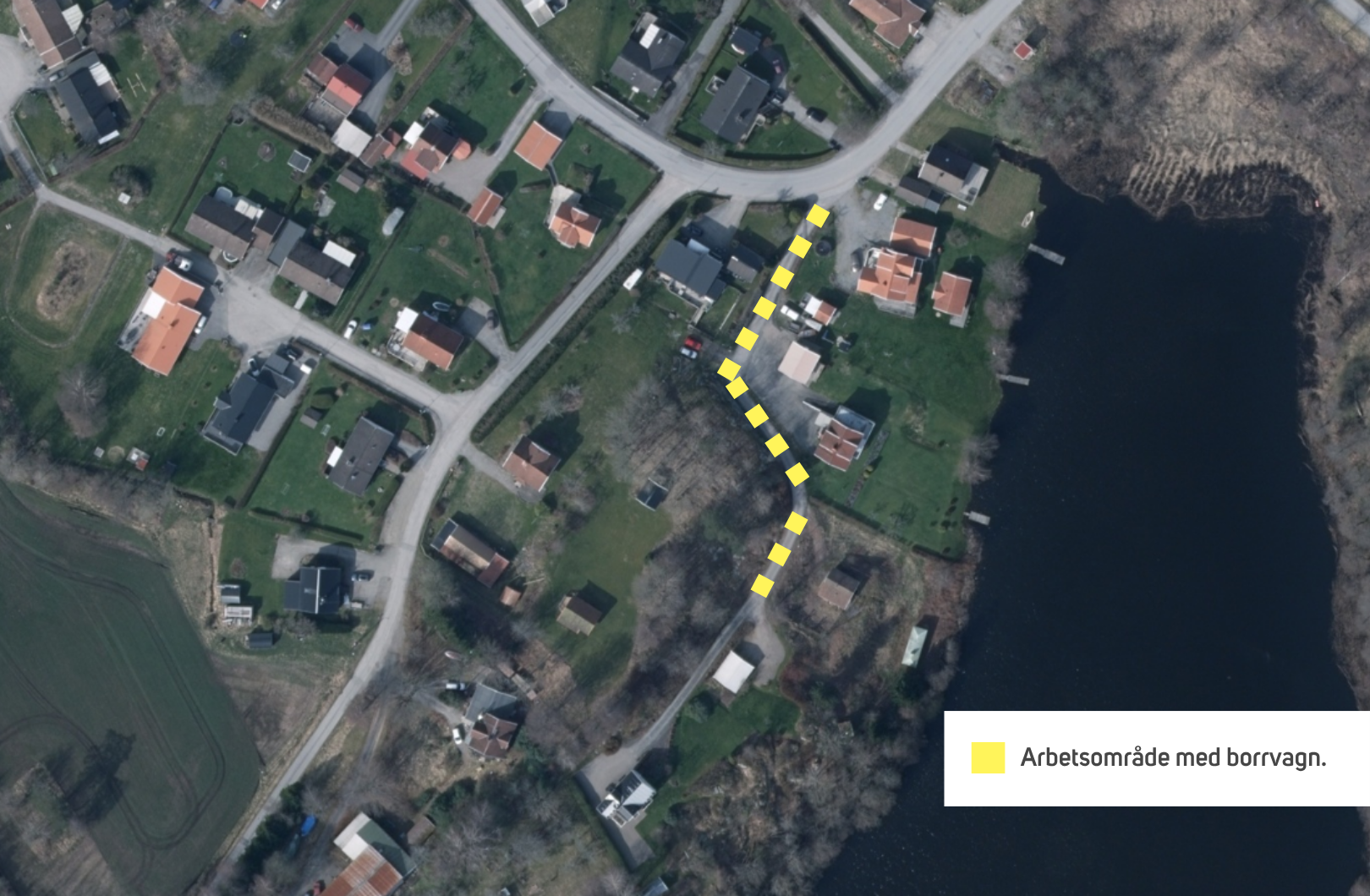

Förstora bilden

Nyheter

Här fyller vi successivt på med nyheter och uppdateringar om arbetet:

2026-01-27 Projektuppdatering

Arbetet fortsätter med grävning i området och vi beräknar att vi är klara under vecka 7. Vi beräknar att påbörja asfaltering under april månad.

SMS vid driftstörningar

Vi använder oss av ett sms-verktyg för att snabbt få ut information till dig, om det till exempel är en vattenläcka i ditt område. Du får ett sms direkt i din telefon, var du än befinner dig.

Har vi ditt nummer?

Vi skickar sms/röstmeddelande till dig som är folkbokförd på adressen som berörs - om du också har ett telefonnummer registrerat på samma adress.

Tidigare nyheter

2025-10-30 Vägavstängning Stenehedsvägen 7

Från onsdag den 29 oktober till tisdag den 11 november är vägen avstängd för genomfart i höjd med Stenehedsvägen 7. Följ aktuell skyltning på plats.

Prenumerera

Fyll gärna i din e-postadress för att få en notis när vi uppdaterar sidan.

Hantera prenumeration

Kontakta oss


Projektledare Västvatten

Karl Fransén
0522-63 88 31
